在經過10月25日至11月3日共計10天的分階段停電后,杭紹城際鐵路工程SG-5標110kv高壓線遷改工作順利完成,這意味著影響楊汛橋車站小里程端全面施工的最大攔路虎,終于掃除。

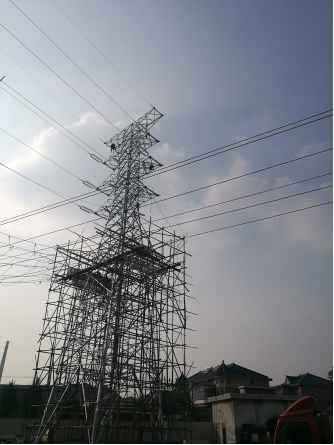

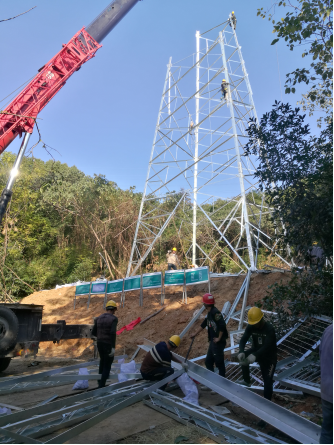

110kv高壓線遷改工作涉及4座鐵塔,140米頂管,260米明挖端線路敷設,9口電纜井。其中3座鐵塔基礎涉及山林占地和面化處理工作,260米明挖段線路需占用整個通往梅北變電站的村道,施工時需對村內的交通進行協調,期間面臨任務重,難度大,工期緊,需交叉作業等困難。對此柯橋區軌道交通公司管線遷改和項目部業主代表積極為遷改施工創(chuàng )造條件,多方協調,統一籌劃。經過4個多月的艱苦奮戰,110kv遷改施工已全部完成,為全力推進楊汛橋車站施工掃清最大障礙。
